Q1 2026
Completion of construction

Март 2025
- Смонтировали воздуховоды системы вентиляции на 59%.
- Продолжаем монтаж инженерных систем. Готовность: водоснабжение — 44%, канализация — 76%.
- Выполнили кладку лоджий на 67%.

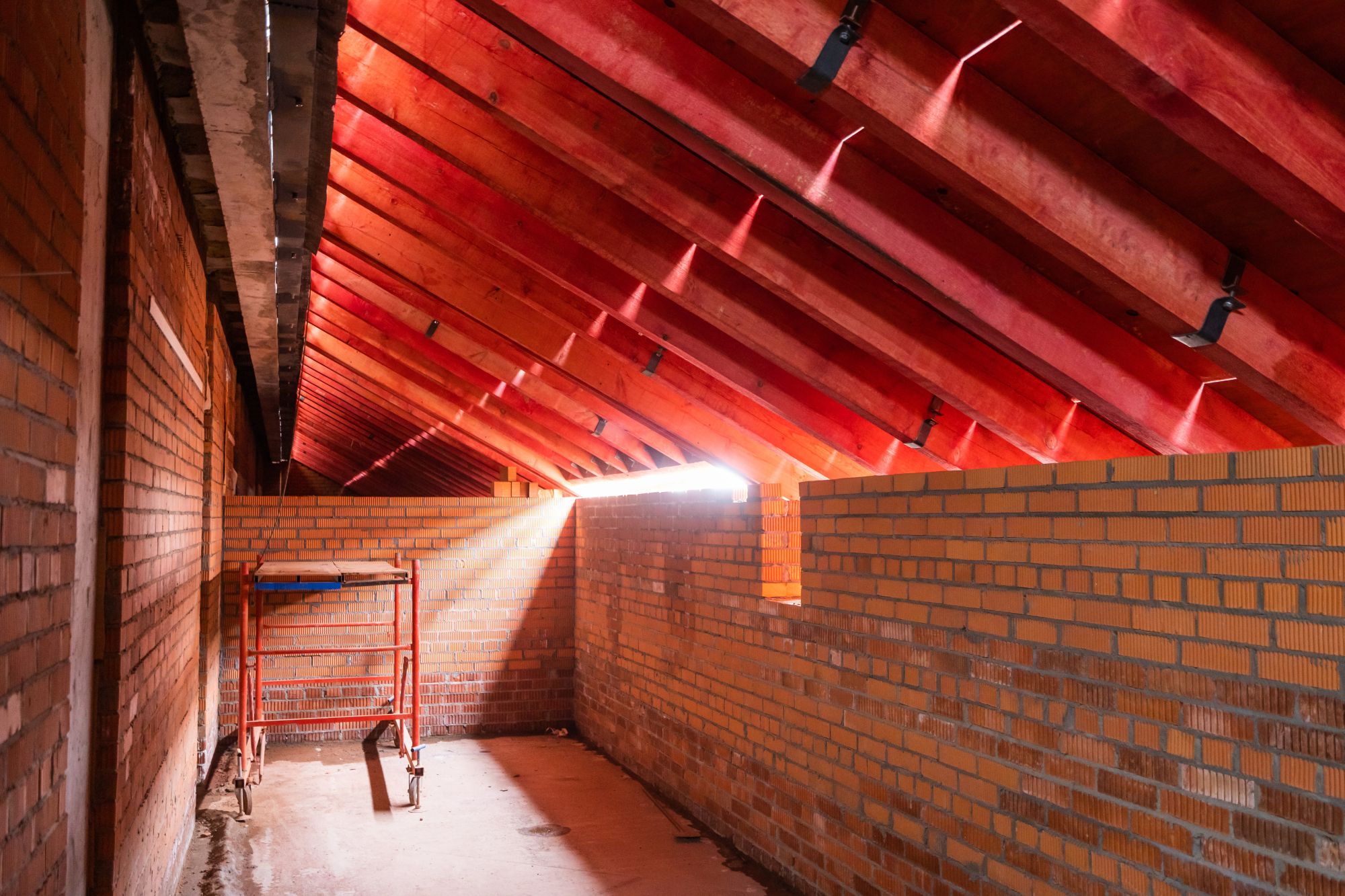

- Завершили стяжку кровли, начали работы по устройству её гидроизоляции.
- Выполнили выемку грунта минус третьего уровня паркинга на 88%.
- Закончили теплоизоляцию и шумоизоляцию полов лобби.

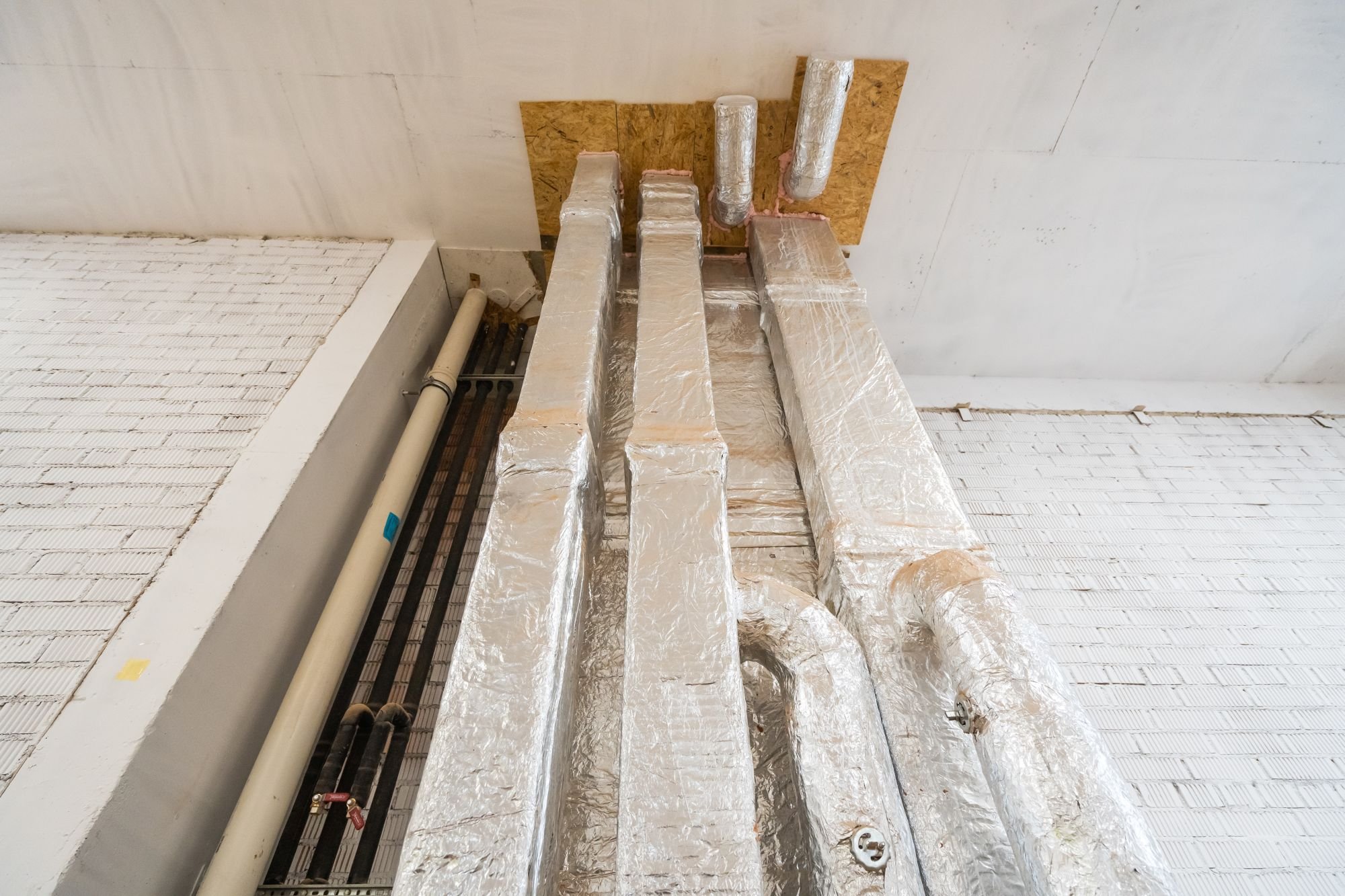

- Приступили к монтажу оборудования индивидуального теплового пункта.







Февраль 2025
- Выполнили кирпичную кладку лоджий и стен на 35%.
- Завершили отделку помещения индивидуального теплового пункта на 95%.
- Смонтировали стояки системы отопления на 60%.
- Возвели конструкции скатной кровли на 65%.
- Разработали грунт для подземного паркинга на 35%.
- Приступили к отделке технических помещений.










Январь 2025
- Выполнили кирпичную кладку лоджий и межквартирных перегородок на 10%.
- Продолжаем реконструкцию фасадных арочных окон.
- Смонтировали систему кондиционирования на 30%.
- Продолжили чистовую отделку лифтовых холлов и лестничных пролётов, готовность — 75%.

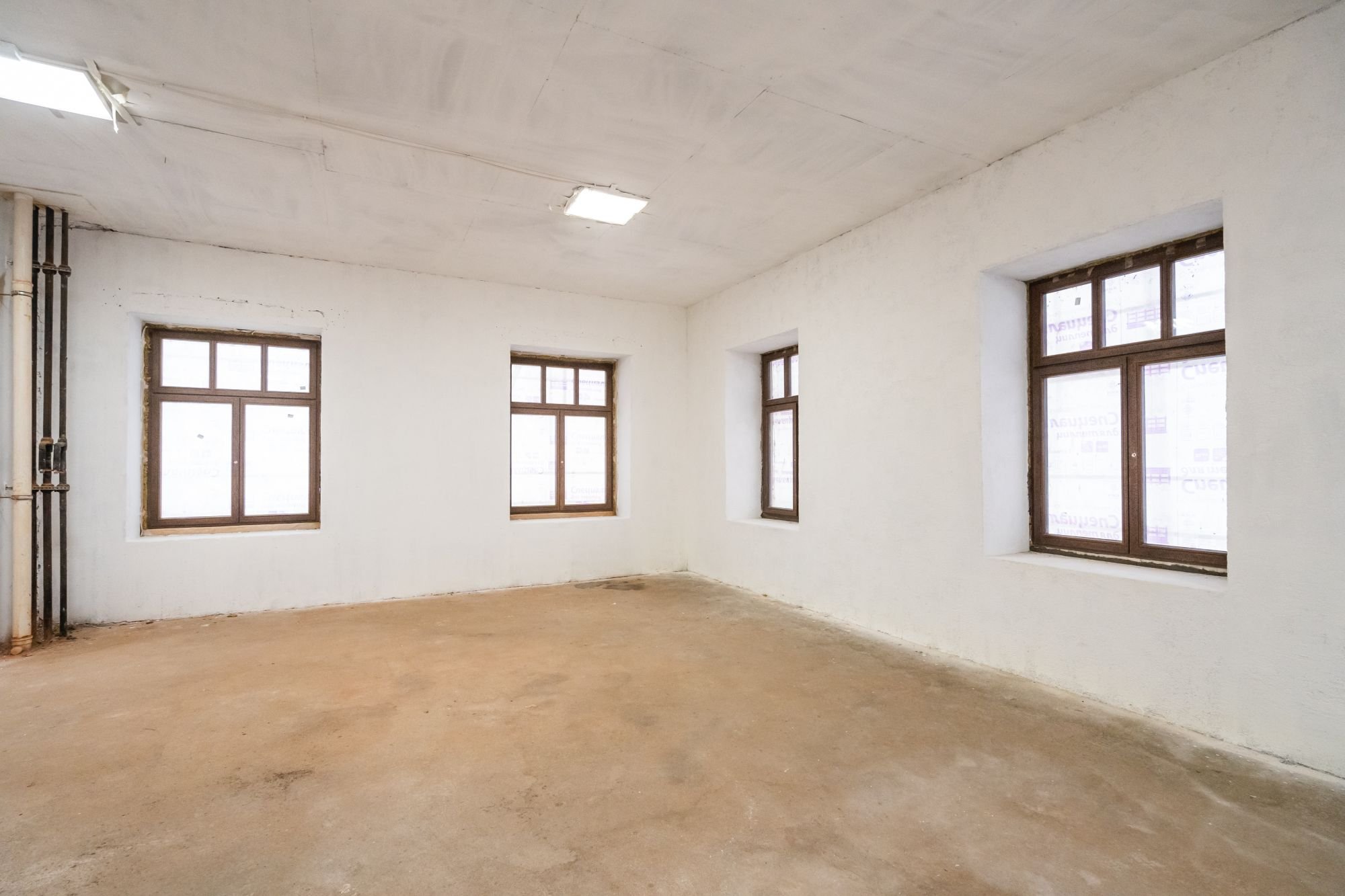

- Выполнили отделку помещений индивидуального теплового пункта на 80%.
- Приступили к монтажу системы отопления.
- Завершили монолитные работы в центральной входной группе.








Декабрь 2024
- Завершили устройство конструкций индивидуального теплового пункта.
- Выполнили кирпичную кладку лоджий и межкомнатных перегородок на 80%.
- Продолжаем реконструкцию фасадных арочных окон.
- Монтируем системы комфорта.
- Ведём отделку лифтовых холлов и лестничных пролётов.
- Начали отделку помещений индивидуального теплового пункта.





Ноябрь 2024
- В доме: завершили монтаж инженерных ниш для систем отопления, вентиляции и связи; возвели на 70% каменные перегородки между квартирами, лобби, лестницами и лифтовым холлом первого этажа; продолжили установку в квартирах трасс кондиционирования, электроснабжения и воздуховодов; завершили каменную кладку индивидуального теплового пункта в подземной части дома.
- В Clubhouse: выполнили монолит перекрытий; воссоздали исторические своды Монье; продолжили реконструкцию фасадных арочных въездов с перемычками, характерных для кирпичной архитектуры прошлого столетия.







Октябрь 2024
- В доме: начали выравнивать оконные откосы перед установкой шумоизоляционных стеклопакетов с рамами из натурального дуба; продолжили черновые работы на эвакуационных лестницах и в лифтовых холлах; смонтировали 85% инженерных ниш для систем отопления, вентиляции и связи; приступили к установке трасс кондиционирования, электроснабжения и воздуховодов в квартирах.

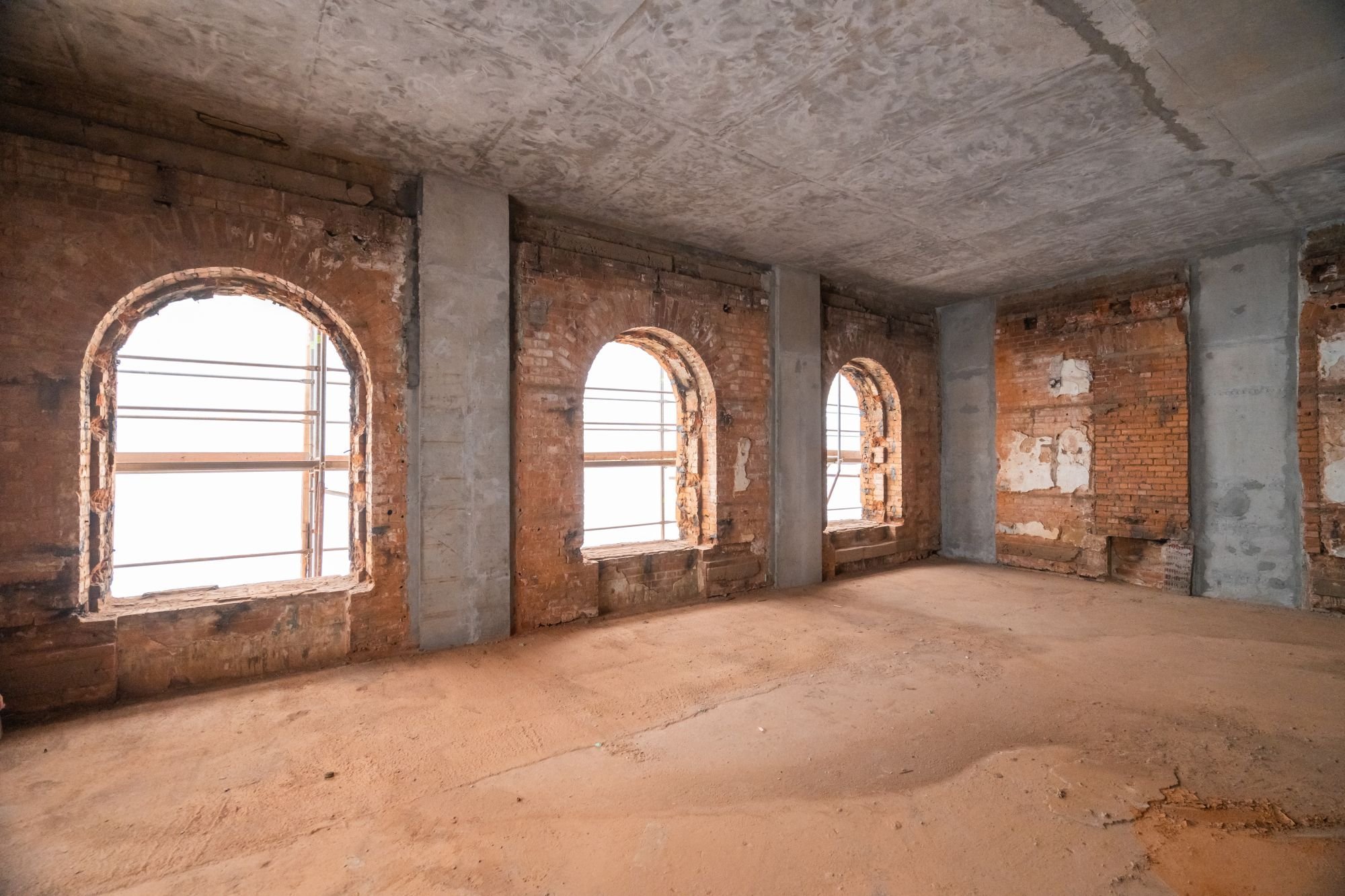

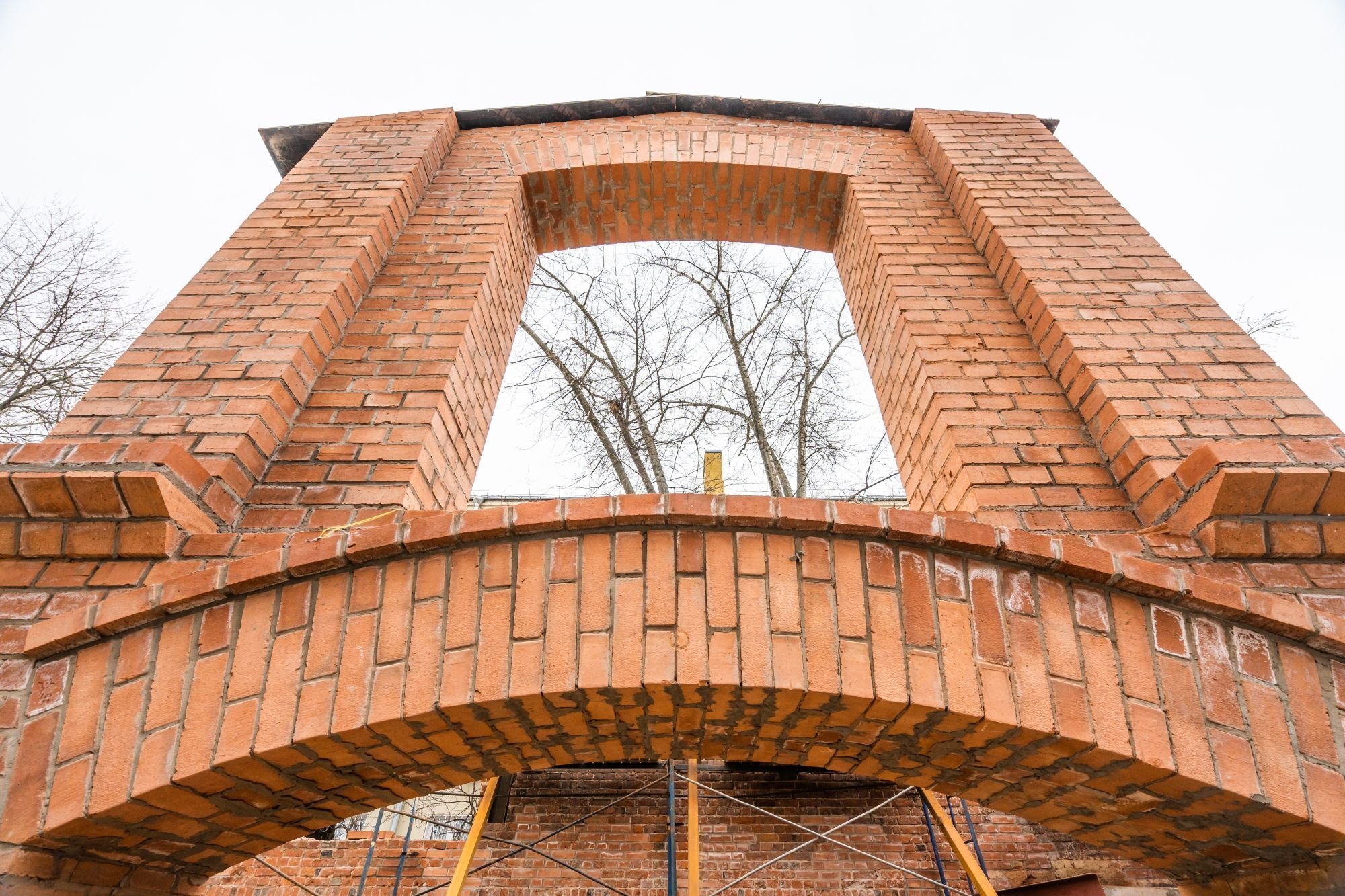

- В Clubhouse: подключили исторический павильон к тепловым городским сетям; выполнили монолит стен; бережно реконструируем арочные своды XIX века, чтобы создать пространство для отдыха жителей — Clubhouse с зонами Lounge, Kid’s Lab и Fit Lab.







Сентябрь 2024
- Продолжили наносить выравнивающий штукатурный слой на фасад.
- Завершили каменную кладку на последнем этаже на 90%.
- Установили в квартирах 80% канализационных труб, стояков водоснабжения и отопления.
- Выполнили работы по черновой отделке лифтовых холлов на 65%.
- Продолжили подготовительные работы для создания последнего, минус третьего уровня паркинга.
- В историческом павильоне завершили монолит фундаментной плиты и на 80% выполнили монолит стен.







Август 2024
- Завершили установку скоростных бесшумных лифтов.
- Выполнили работы по утеплению кровли на 80%.
- Продолжили подготовку фасада к монтажу декоративных элементов: рустов, пилястр и карнизов.
- В квартирах начали установку канализационных труб, стояков водоснабжения и отопления.
- Выполнили работы по черновой отделке лифтовых холлов на 55%.
- Установили конструкции въезда на автоматический паркинг.
- В историческом павильоне приступили к монолитным работам и гидроизоляции фундамента. Здесь появится Clubhouse только для жителей с пространством Lounge, патио, фитнесом и детской игровой комнатой.







JULY 2024
- A sample of an elevator hall was created on the construction site.
- The historical facade was reinforced by injection.
- The alignment of the exterior walls was commenced.
- Plastering works on the stairwells were completed.
- Stoneworks on the walls on the top floor were commenced.
- 75% of the elevator equipment was installed.

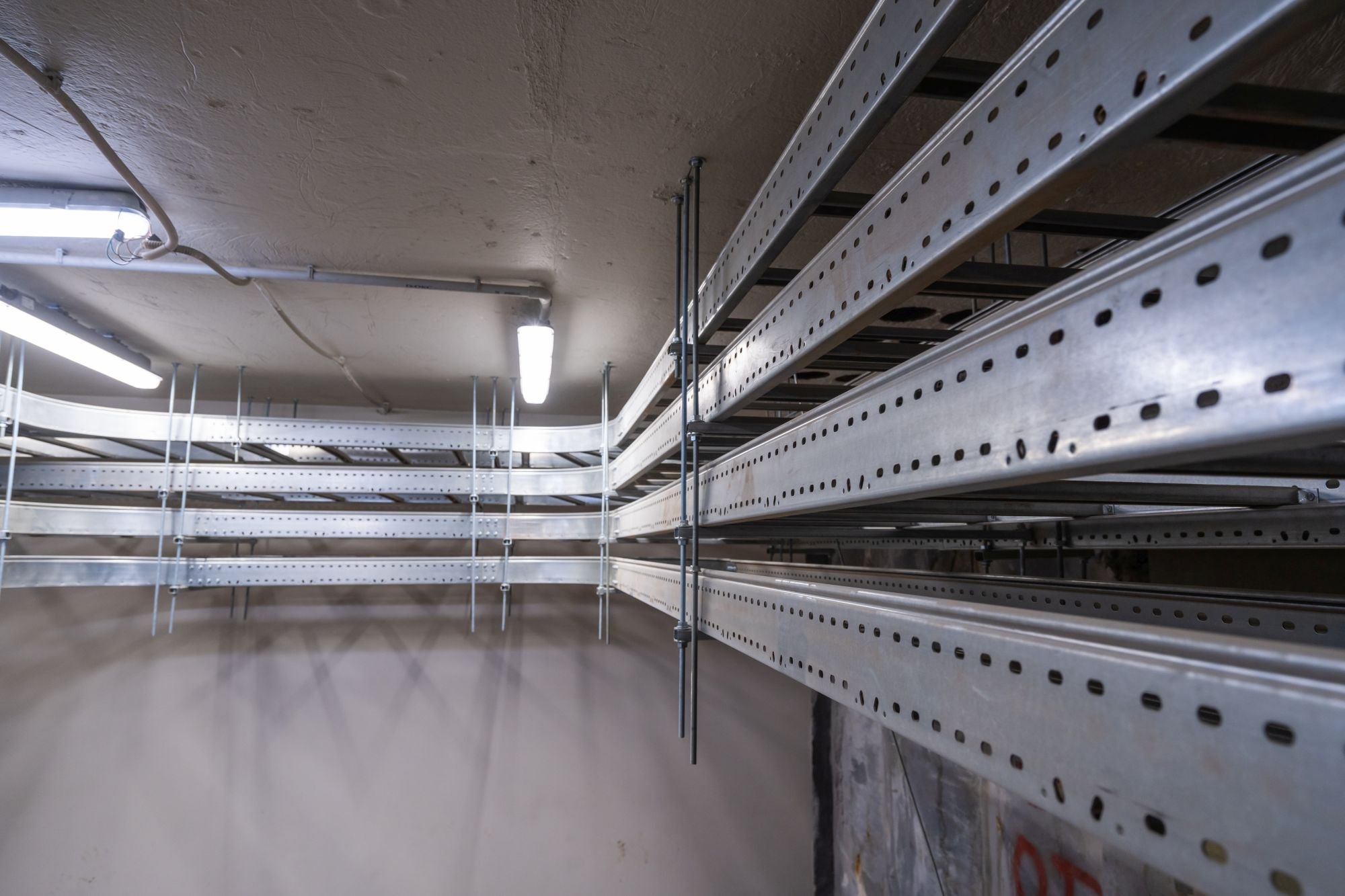

- Installation of air ducts and electrical trays was continued.
- Installation of sewerage stacks was commenced.
- The slab between the minus second and minus third levels of the parking was filled by 75%.







JUNE 2024
- Reinforcement and concreting of the minus second level of the parking was continued.
- Plastering works on staircases were completed by 50%.
- Installation of air ducts was commenced.
- The elevator equipment was installed by 35%.
- Communication networks were brought to the house: Internet, telephone, television.
- 95% of the facade was reinforced by injection.
- The monolithic structures of the last floor were completed.
- Installation of the roof was commenced.
- Preparation of the territory of the house for landscaping was commenced: the location of the paths was being planned.







MAY 2024
- 95% of the monolith terraces were filled in.
- The vertical structures of the top floor were erected and the construction of its slabs was commenced.
- Preparation for plastering works was continued - 50% of the facade was reinforced by injection.
- The metal spacer system was disassembled by 95%.
- Installation of the brick walls of the elevator halls of the five floors of the house was completed.







APRIL 2024
- The metal spacer system was dismantled by 90%, which added stability to the building during the dismantling of old floor slabs.
- The walls of the elevator shafts were completed.
- The vertical structures of the sixth floor were fully completed, and the slab was completed by 45%.
- The brick walls of the elevator halls of the five floors of the house were erected by 90%.
- In the left wing, the rough finishing and installation of the engineering systems for the fire escape and elevator hall were commenced.
- Waterproofing of the walls on the minus first level of the parking was completed by 80%.










MARCH 2024
- Brick walls and partitions of the first floor were erected by 35%.
- Reinforcing of the floor slab was commenced and the vertical structures of the sixth floor were completed by 93%.
- The metal spacer system was dismantled by 80%.
- 70% of the elevator shafts were equipped.
- Waterproofing of the walls of the first level of the parking was installed by 70%.
- The space for the second level of the parking was prepared by 90%.







FEBRUARY 2024
- Dismantling of the metal spacer system was commenced.
- Construction of brick walls and partitions on the first floor was commenced.
- Brick partitions on the fourth floor were erected by 10%.
- The slab of the fourth floor was completed by 90%, the fifth floor - by 81%.
- Waterproofing of the walls of the first level of the parking was completed by 52%.
- The second level of the parking was completed by 80%.










JANUARY 2024
- The brick walls of the inter-apartment corridors on the third floor were erected by 50%.
- Construction of brick partitions on the fourth floor was commenced.
- The slab of the fourth floor was completed by 80%, the fifth floor - by 35%.
- Installation of balconies and loggias was continued.
- Installed waterproofing of the walls of the first level of the parking by 30%.
- Construction of the second level of the parking was continued.










DECEMBER 2023
- Brick walls of the inter-apartment corridors on the second floor were erected by 75%.
- Construction of brick partitions on the third floor was commenced.
- The slab of the fourth floor was completed by 75%.
- Construction of the first balconies was continued.
- A reinforcement frame for the fifth floor was created.
- Inter-apartment walls of monolithic concrete on the fifth floor were being erected.
- The second level of the parking was being constructed.









NOVEMBER 2023
- The slab of the fourth floor was completed by 65%.
- Construction of brick partitions on the second floor was commenced.
- Construction of the first balconies was commenced.
- Construction of the slab of the minus first floor of the parking was completed by 95%.








OCTOBER 2023
- The slab of the second floor was completed by 80%. Construction of the third floor was commenced: the monolithic frame was filled, 50% of the columns and walls were built, 30% of the floor slab was prepared. The stonework was commenced.
- Works in the parking were continued. Waterproofing of the walls was being made.







SEPTEMBER 2023
- The second aboveground floor of the house was being erected. The monolithic frame was being filled, 40% of the columns and walls were built, 30% of the floor slab was reinforced.
- A multi-level underground parking was being built. The base of the floor slab was constructed and waterproofing of the walls was being made.







AUGUST 2023
- Monolithic structures of the ground floor and lobby were being erected.
- Reinforcement of the walls of the second floor was commenced.
- The heating system was put into the building.
- Installation of the floor slab of the second floor in the parking was commenced and excavation of the ground of the first floor was at the completion stage - 3,115 cubic meters of soil were removed.











JULY 2023
- Floor covering of the first floor was commenced.
- Excavation works under the transfer plate for the installation of automated underground parking were carried out.
- Injecting of the existing brick walls with hydrophobic compounds was commenced - this will ensure the water resistance of the structures.
