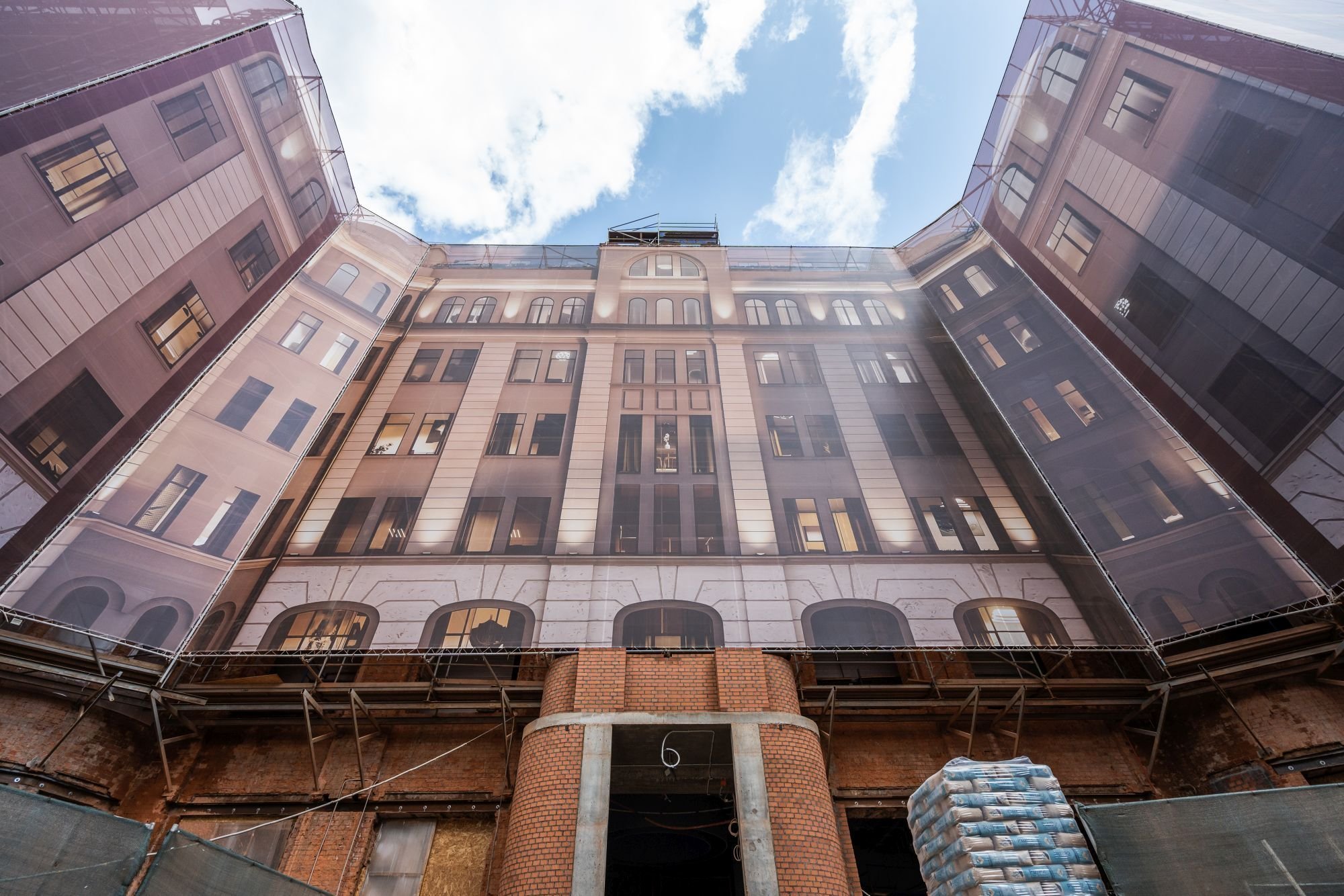

2 кв. 2025
завершение строительства

Апрель 2023

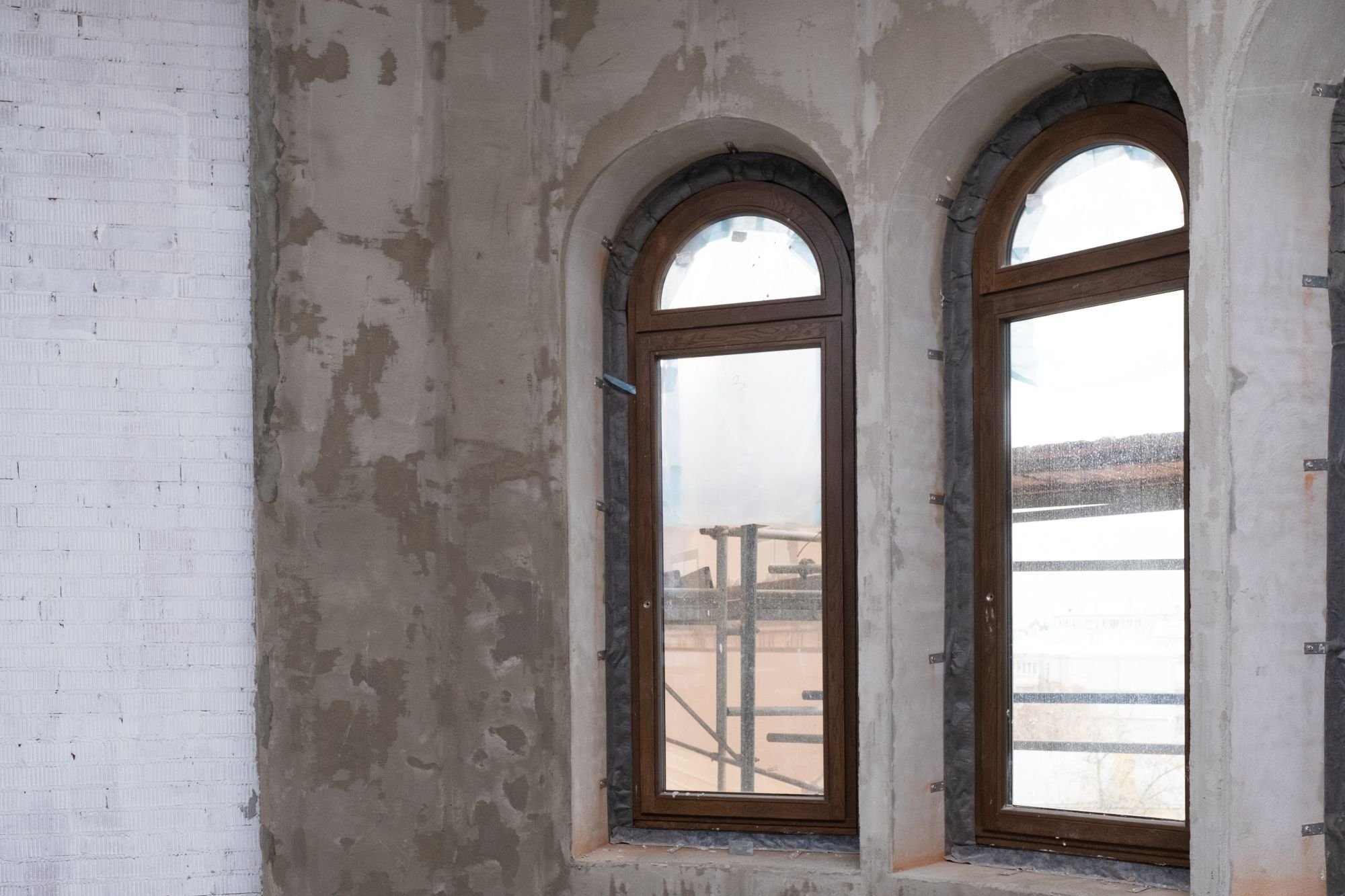

- Смонтировали башенный кран.
- Выполнили работы по гидроизоляции исторических фундаментов на 70%.

- Продолжаем устройство железобетонного каркаса внутри существующих исторических стен.

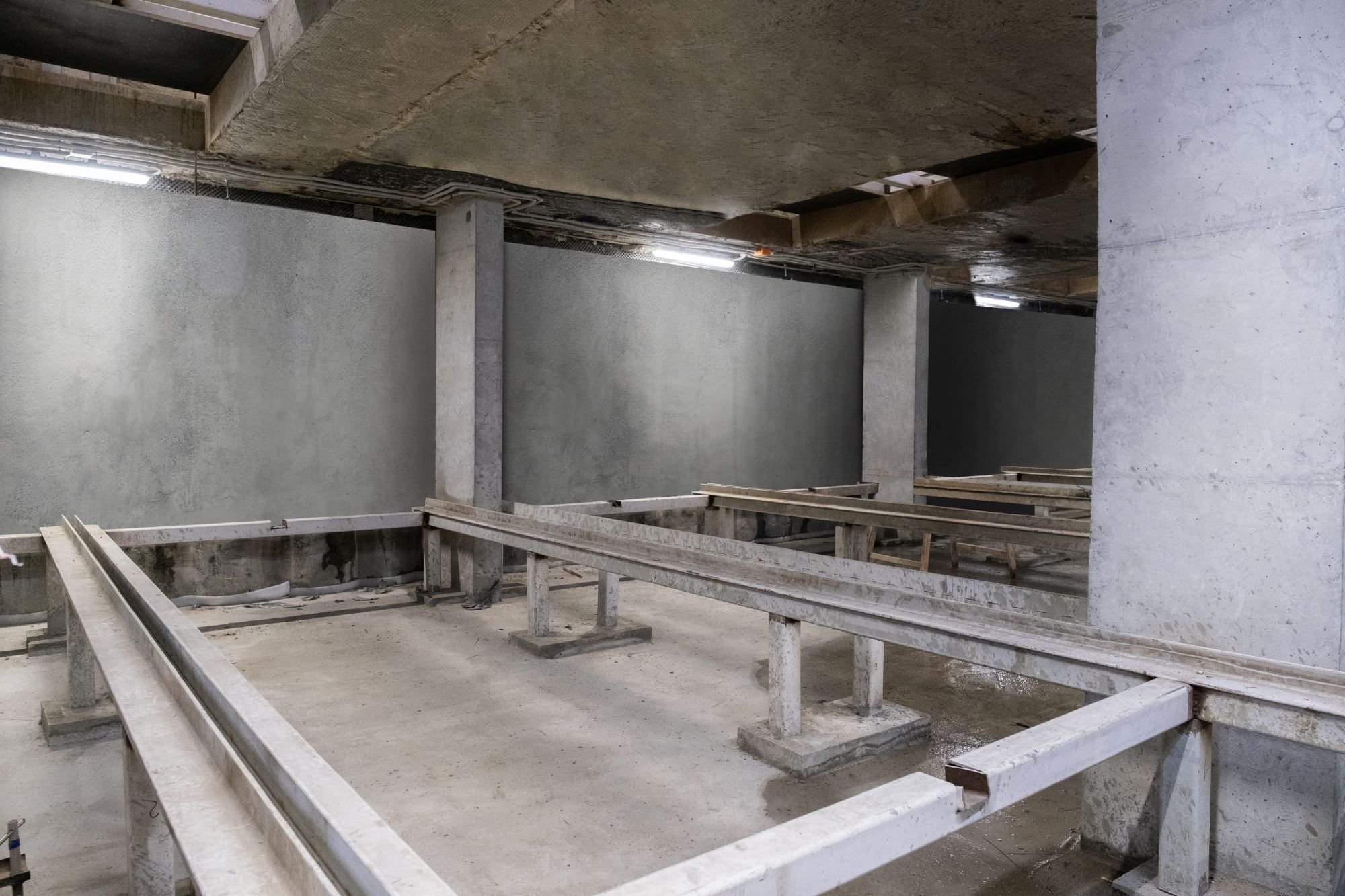

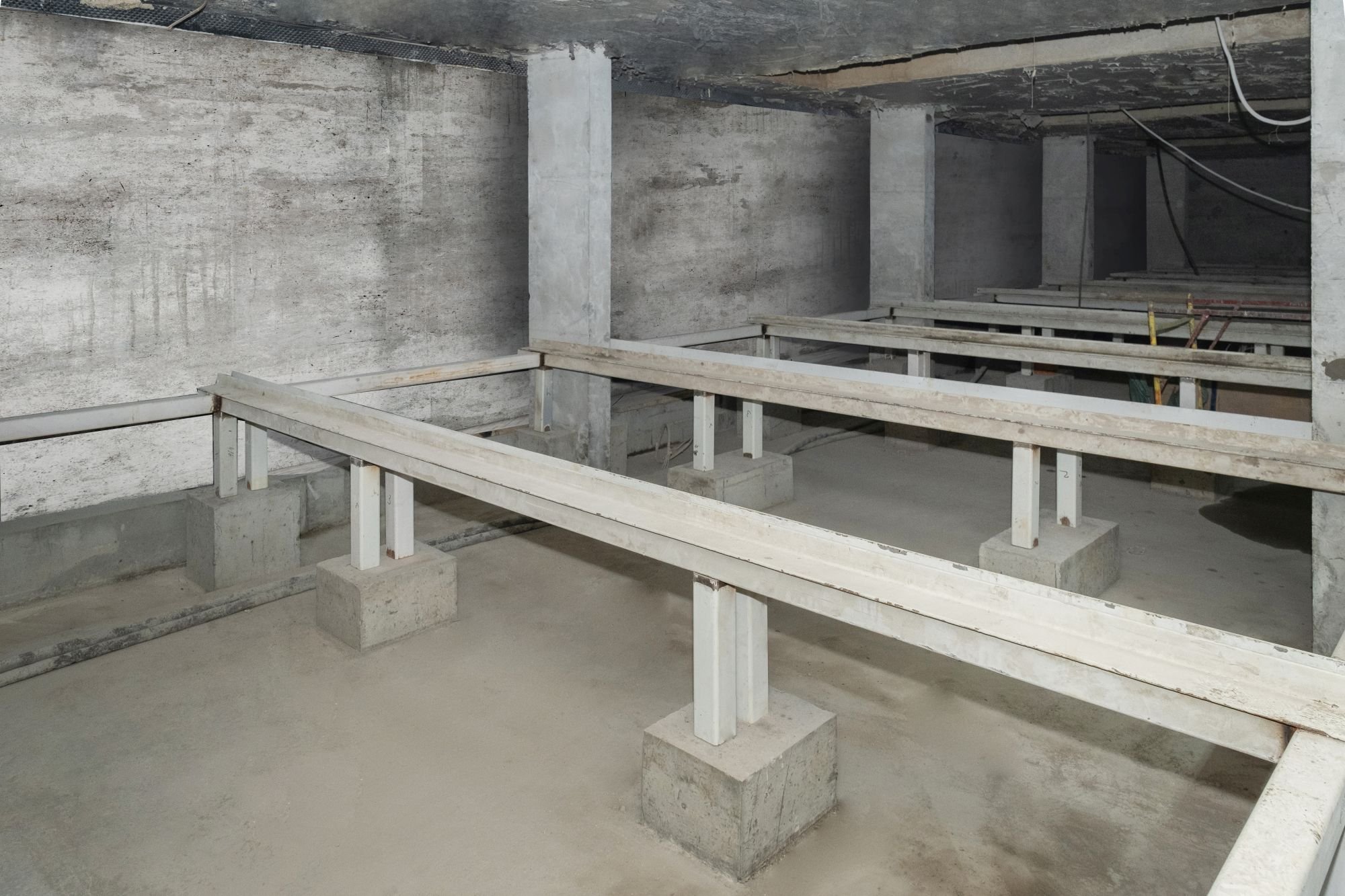

- Завершили 3-й этап бетонирования и армирования трансферной плиты. Конструкция готова на 35%.

Март 2023
- Завершили устройство свайного основания дома;
- Выполнили работы по гидроизоляции исторических фундаментов на 60%;
- Продолжаем устройство железобетонного каркаса внутри существующих исторических стен;
- Завершили 1-й этап армирования трансферной плиты. Конструкция готова на 30%;

- Создали архитектурный фрагмент фасада.

Февраль 2023
- Завершили устройство свайного основания дома на 90%;

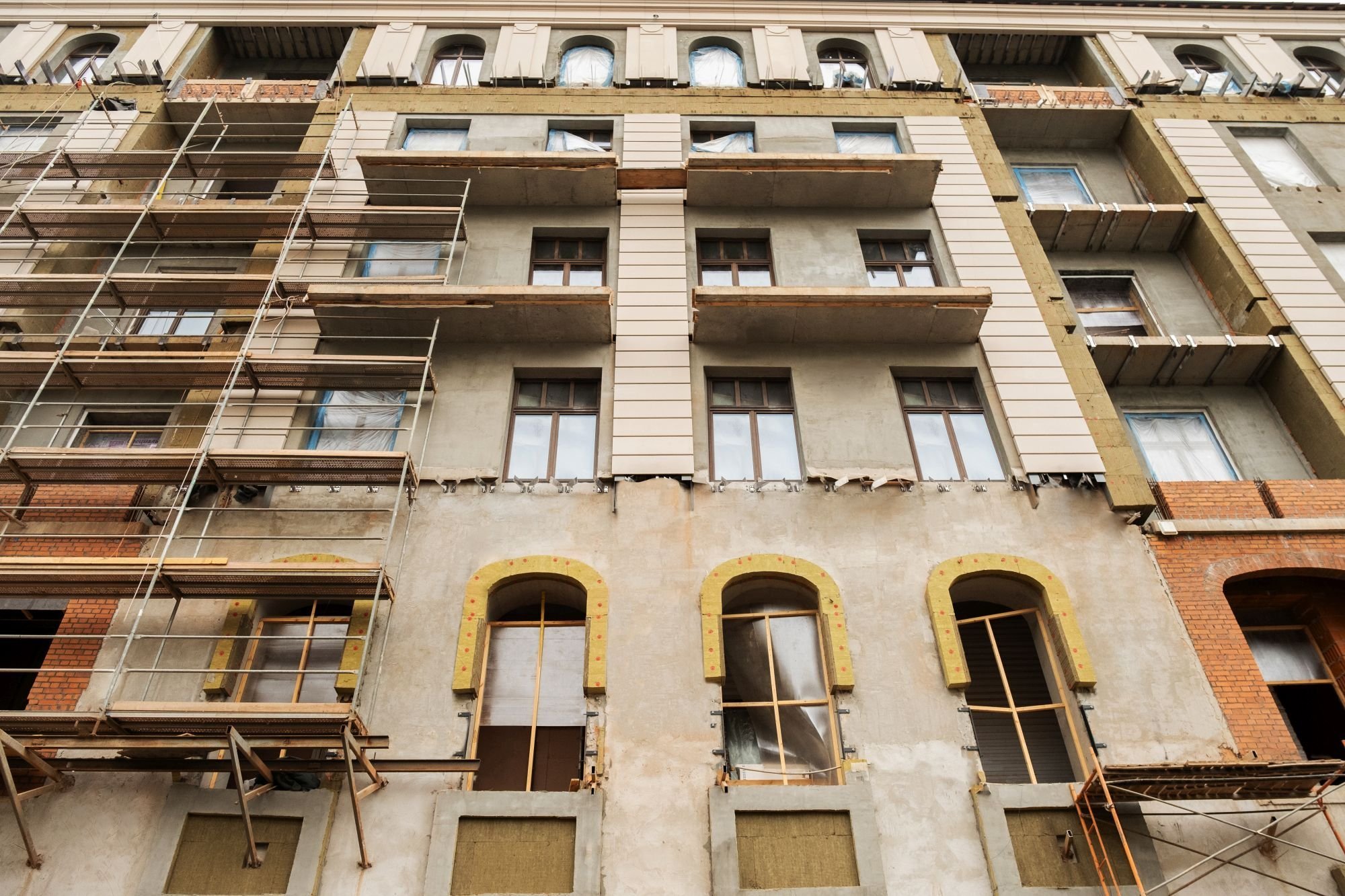

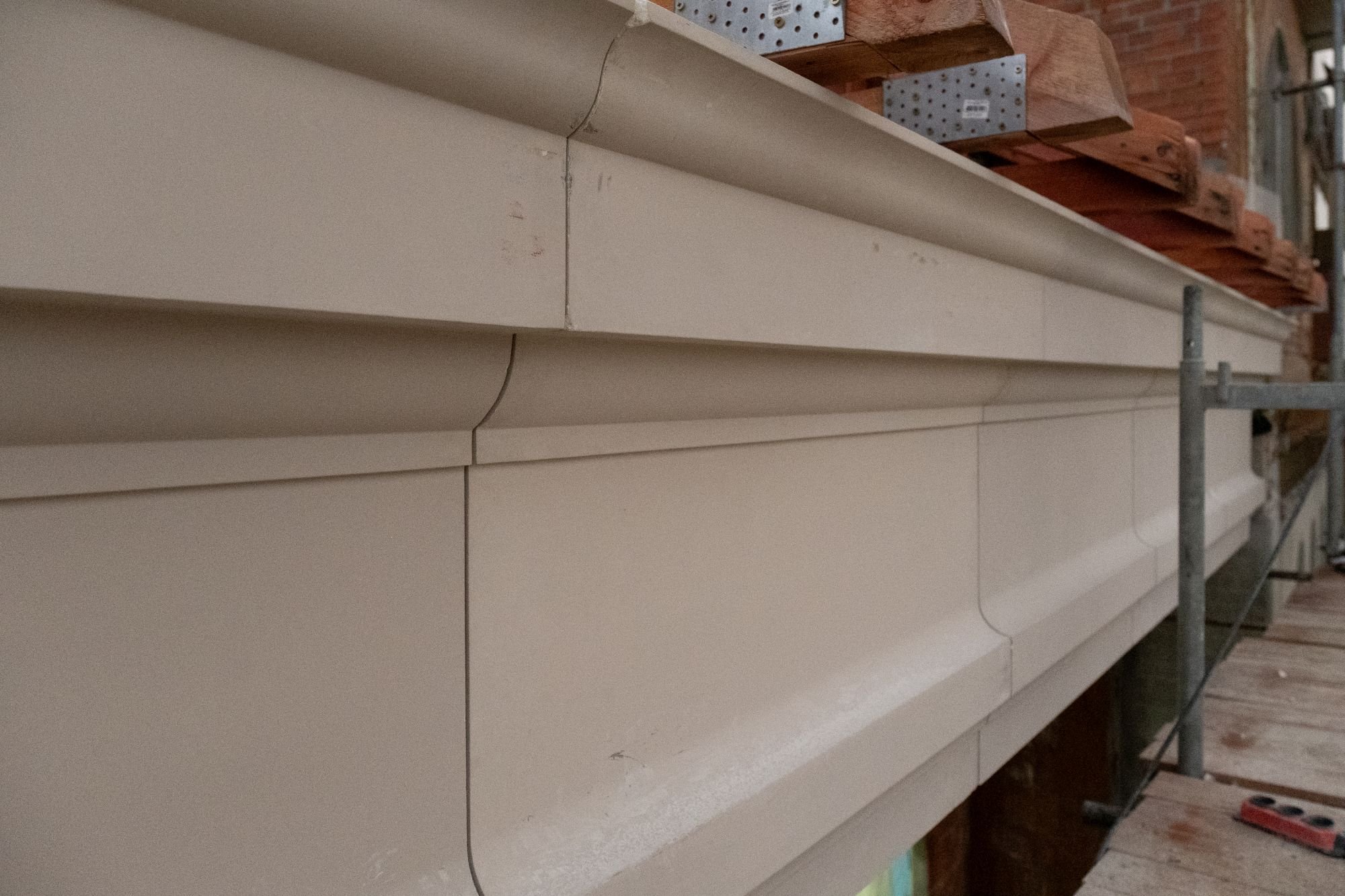

- Завершили архитектурный фрагмент фасада на 90%;
- Выполнили работы по гидроизоляции фундамента здания на 30%;

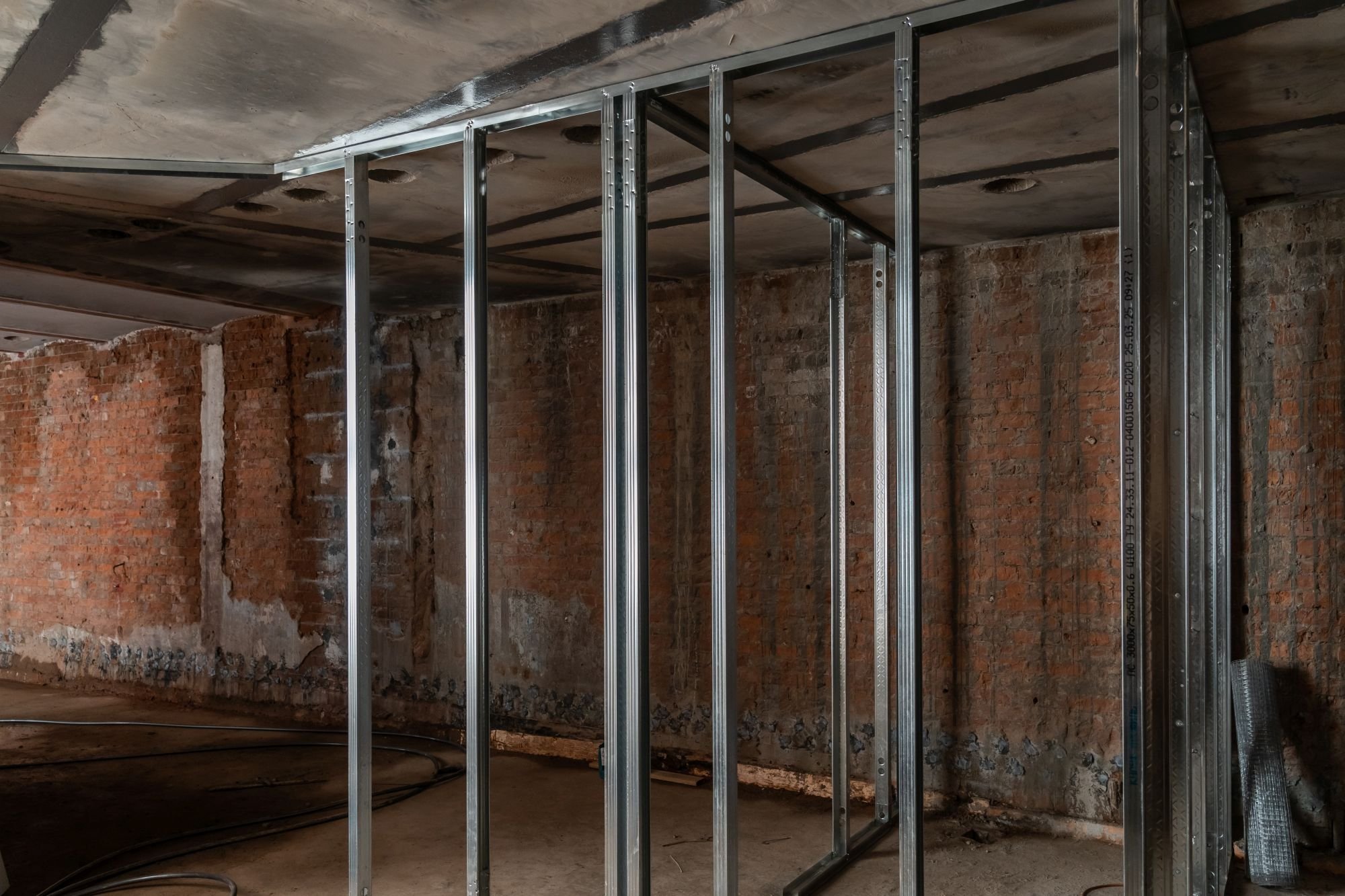

- Начали устройство нового железобетонного каркаса дома, который монтируем прямо внутри существующих стен.

Январь 2023
- Основание дома готово на 72%, для этого нам потребовалось 2300 кубометров бетона и 370 тонн арматуры;
- Приступили к устройству наружной гидроизоляции фундаментных конструкций здания;
- На 50% завершили архитектурный фрагмент фасада, начали устанавливать на него гранитные плиты;
- Закончили вынос теплосети за пределы территории дома.

Декабрь 2022
- Продолжили бурение 19-метровых скважин под заливку фундаментов из буросекущих свай
- Установили в основание дома 129 свай, его готовность составляет 47%
- Залили в фундамент 15 000 кв. м бетона

Ноябрь 2022
- На 80% установили специальное покрытие из бетонных плит, которое защищает дом и позволяет технике работать внутри
- Построили 30% фундамента из буросекущих свай, залив в новое основание дома более 900 кубометров бетона. Длина каждой сваи — 19 метров

Октябрь 2022
- Доставили на стройку две буровые установки, каждая весом больше ста тонн
- Чтобы техника могла перемещаться внутри здания и не вредить его конструкции, строим специальное временное основание из плит, оно готово на 40%
- Эти машины уже приступили к устройству шахт глубиной в 19 м для установки буросекущих свай нового фундамента. Позже в каждую из них будет помещена металлическая конструкция и залит бетон. Все сваи, соединенные между собой, составят прочную железобетонную стену, поддерживающую основной конструктив дома

Сентябрь 2022
- Демонтаж внутренних конструкций надземных этажей — 100%
- Демонтаж внутренних конструкций подземных этажей — 100%
- Приступили к устройству свайного фундамента — нового прочного основания дома

Август 2022

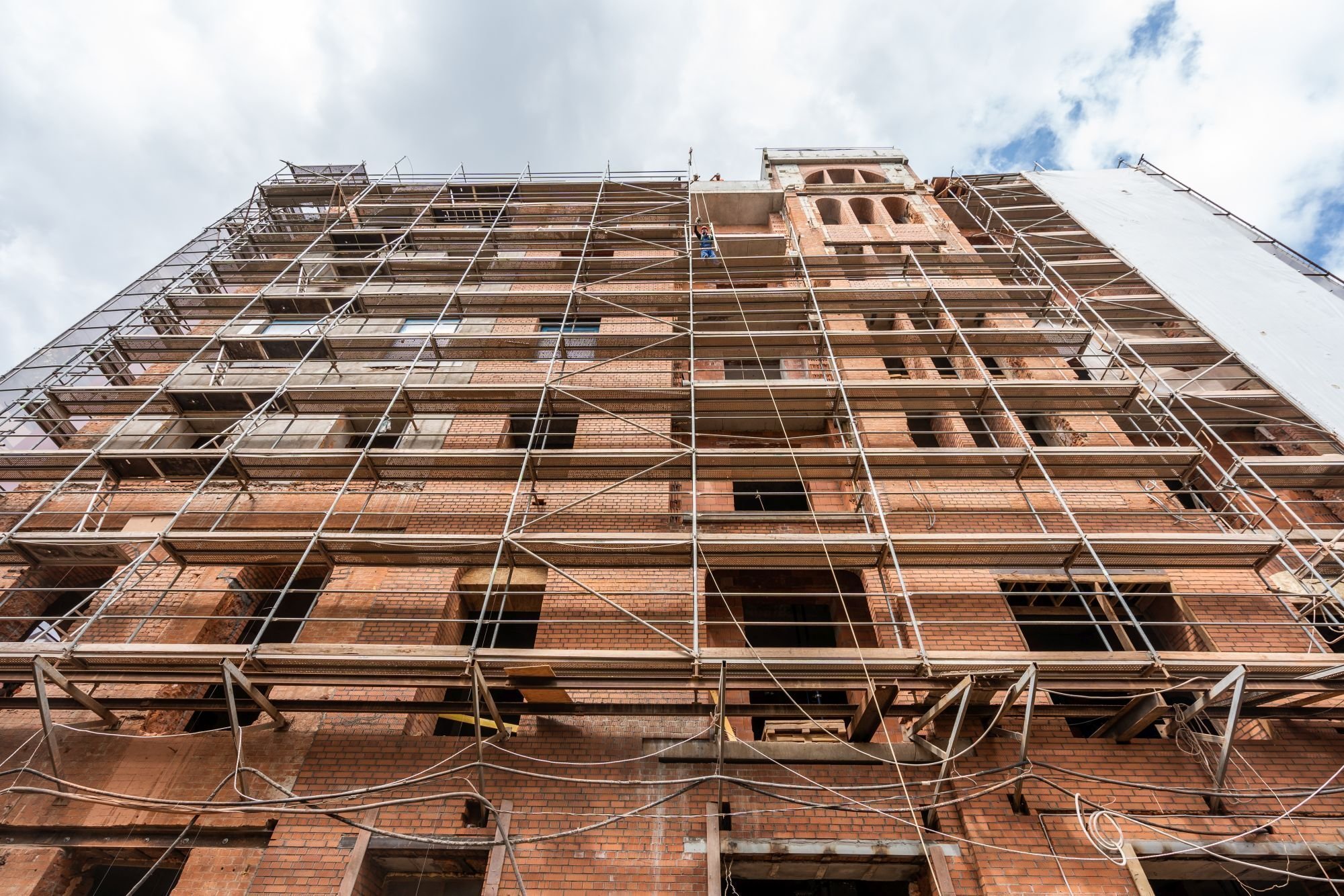

- На 100% завершили монтаж наружного металлического каркаса
- На 100% завершили монтаж внутренней распорной системы
- На 100% завершили демонтаж внутренних конструкций 3 и 4 этажей
- Приступили к демонтажу конструкций 1 и 2 этажей

Июль 2022
- Мы практически завершили монтаж металлического каркаса здания. Готовность — 95%
- Закончили монтаж распорной системы на 5 и 6 этажах
- Демонтировали внутренние конструкции 5 и 6 этажей на 100%
- Приступили к демонтажу конструкций 4 этажа
- Завершаем сооружение канала наружной теплосети. Готовность — 90%

Июнь 2022
- Усилили все оконные проемы.
- На 90% смонтировали металлический каркас здания.
- На 95% смонтировали распорную систему на пятом и шестом этажах.
- Демонтировали внутренние перекрытия. На шестом этаже работы завершены на 100%, на пятом — на 40%.
- На 80% соорудили канал наружной теплосети.

Май 2022
- На 75% завершили внутренние демонтажные работы, на шестом этаже разобрали перекрытия и на 95% демонтировали стены.
- Усилили 100% оконных проемов.
- На 85% смонтировали металлический каркас здания.
- На 60% смонтировали распорную систему на шестом этаже и приступили к устройству на пятом этаже.
- На 70% построили канал наружной теплосети.

Апрель 2022
- На 100% выполнили устройство балки распорной системы. Это первый этап замены кирпичного фундамента здания на надежный железобетонный монолит.
- Усилили 95% оконных проемов.
- На 75% смонтировали металлический каркас здания.
- На 15% смонтировали верхний уровень распорной системы, добавляющей устойчивости конструкции на время демонтажа перекрытий.
- На 70% завершили демонтаж некапитальных стен внутри дома.
- На 50% завершили устройство монолитного канала под теплосеть.

Март 2022
- Формируем для дома новый надежный фундамент. Первый этап — устройство распорной балки распределительной плиты. Балка готова на 95%.

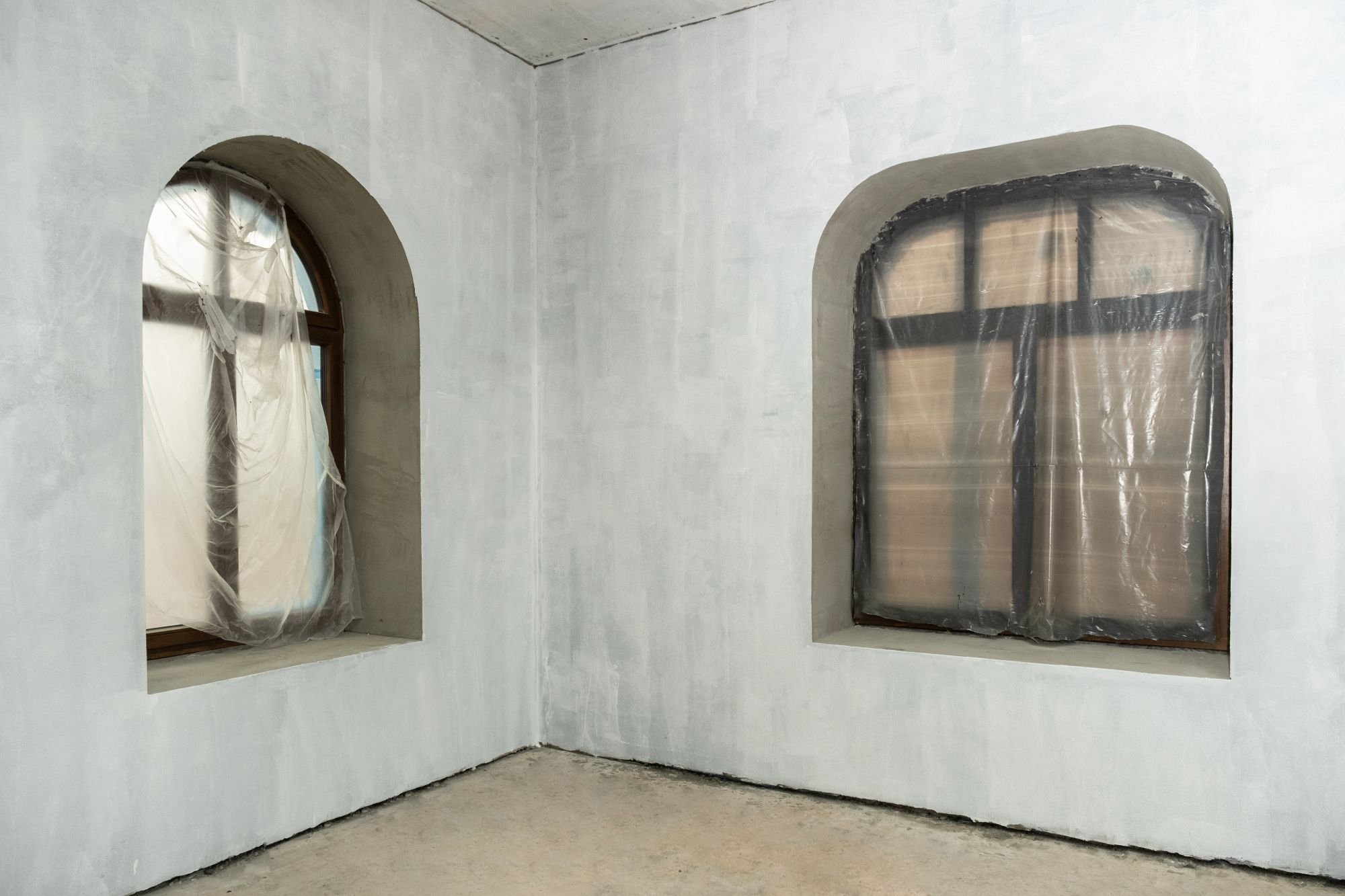

- Сохраняем и делаем устойчивыми исторические фасадные стены.
- Монтируем металлический корсет, временно закладываем кирпичом оконные проемы и приступаем к устройству распорной системы. Это позволит создать внутренний каркас из монолитного железобетона.
- Завершаем демонтаж внутренних ненесущих конструкций и неисторической кровли.
